(3)减排量核证程序
经备案的CCER项目产生减排量后,项目业主在向国家主管部门申请减排量签发前,应由经国家主管部门备案的核证机构核证,并出具减排量核证报告。 夲呅內傛莱源亍:ф啯碳*排*放^鲛*易-網 τā ńpāīfāńɡ.cōm
核证程序主要包括准备、实施、报告三个阶段,7个具体步骤见图1。监测报告是记录减排项目数据管理、质量保证和控制程序的重要依据,是项目活动产生的减排量在事后可报告、可核证的重要保证。国家发改委已于2014年4月16日在信息平台公布了CCER项目监测报告(MR)模版(第1.0版)。监测报告可由项目业主编制,或由项目业主委托的咨询机构编制。项目业主申请减排量备案须提交以下材料:
① 减排量备案申请函;
② 监测报告;
③ 减排量核证报告。 本*文@内-容-来-自;中_国_碳^排-放*交-易^网 t an pa i fa ng . c om
国家主管部门接到减排量签发申请材料后,首先会委托专家进行技术评估,评估时间不超过30个工作日;然后主管部门对减排量备案申请进行审查,审查时间不超过30个工作日(不含专家评估时间)。
4.项目开发周期

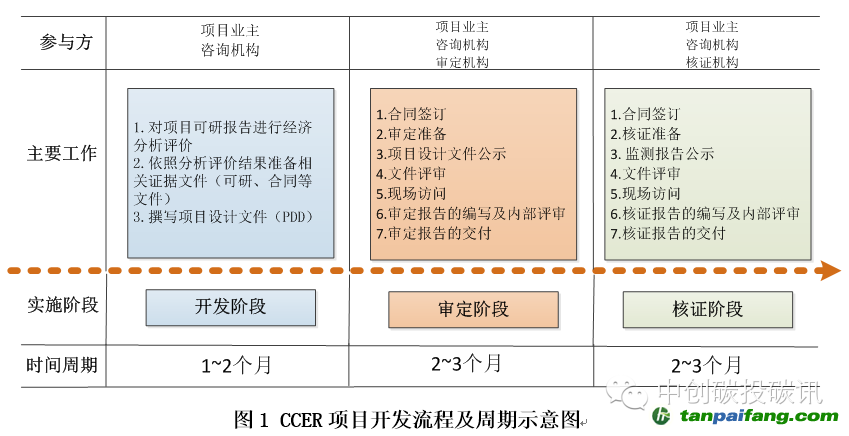

如前所述的CCER项目备案申请的4类项目中,第一类项目为项目业主新开发项目,开发周期相对较长;第二类项目虽然获得作为CDM项目的批准,但是在开发流程上与第一类项目相同,开发周期同样较长;而第三、四类项目由于是在CDM项目开发基础上转化,开发周期相对较短。一个CCER项目的开发流程及周期如图1 所示。
本`文@内/容/来/自:中-国^碳-排-放^*交*易^网-tan pai fang. com
据此估算,一个CCER的开发周期最少要有5个月。在整个项目开发过程中,还要考虑到不同类型项目的开发难易程度、项目业主与咨询机构及第三方机构的沟通过程、审定及核证程序中的澄清不符合要求,以及编写审定、核证报告及内部评审等环节的成本时间,通常情况下一个CCER项目开发时间周期都会超过5个月。
除上述项目开发流程,一个CCER项目成功备案并获得减排量签发,还需经过国家发改委的审核批准过程。由上述项目审定及减排量签发程序,可以推算国家主管部门组织专家评估并进行审核批准的时间周期在60~120个工作日之间,即大约需要3~6个月时间。
内.容.来.自:中`国`碳#排*放*交*易^网 t a np ai f an g.com
综上累加上述项目开发及发改委审批的时间,正常情况下,一个CCER项目从着手开发到最终实现减排量签发的最短时间周期要有8个月。
內.容.來.自:中`國*碳-排*放*交*易^網 t a npai fa ng.com
